鑫恒精神護航供水保障——鄭州航空港第三水廠一期基坑支護及降水工程高效推進作為鄭州航空港經濟綜合實驗區重要的民生基礎設施項目,鄭州航空港經濟綜合實驗區第三水廠及配套管網工程(一期)基坑支護及降水工程當前正處于趕工關鍵線路,由河南鑫恒基礎工程有限公司承建的該專項工程,憑借科學的施工方案、嚴密的安全管控和高效的推進節奏,為項目后續建設筑牢堅實基礎。 萬事開頭難 總包單位通知我單位進場前,現場已連續降雨40余天,降雨仍在繼續,導致施工現場淤陷嚴重,道路受阻,且施工用電未接通,現場不具備施工條件。本工程工期已嚴重滯后,總包單位原計劃的“雨后施工”無法實現。針對此事宜總包單位為確保工程進度不再加劇滯后,要求我單位立即組織人員進場施工。 作為公司現場管理的一員,我深知在這樣的施工條件下施工作業,會使施工成本會增加,安全風險增加,甚至為公司造成虧損。對于總包單位此時要求我方進場施工,我內心是抵觸的,不情愿的。“這樣的條件進場能不能順利施工、要是進場無法施工工人如何安置、需不需要向公司高層匯報情況等等”。為此我考慮了很久,我忽然想到了我們公司總經理王銀鋒王總開會時經常說的話,“作為工程人我們要不怕困難,勇于面對困難、沒有條件就制造條件也要上,永不退縮”。想到這些我的內心也堅定了,干,而且還要干好。 最終在李權穎李總及寇超杰寇總的大力支持及指導下,項目部建立了,以項目經理張飛為核心的管理體系,設置現場管理人員2名、專職安全員1名測量員1名,明確各級管理人員職責,項目組建完成。 迎難而上 緊接著開始組織施工,組織設備、材料、作業人員進場,面對隨之而來的困難,有了之前的心理準備,及公司領導的大力支持,在張飛經理的帶領下,任何困難終將成為我們成長路上的奠基石。 面對現場的道路濕陷,作業設備無法運輸至現場,為了工程進度我們及時與總包單位商議,現場主道路需要鋪設鋼板以應對道路濕陷。在總包單位的大力支持以及我們的全力配合下,一條由鋼板鋪設的主道路鋪設完成。在大家都覺得路已修通,設備可以進入現場的時候,困難又給了我們迎頭一棒,由于長時間連續降雨,主道路已被雨水長期浸泡為爛泥,即使鋪上了鋼板也無濟于事,運輸設備還是進不去。為此我們只能再想解決辦法。把鋼板焊接在一起、在鋼板上加焊防滑鋼筋等等辦法都試了,還是得不到解決。 工期這么緊,對于業主、總包以及我們而言,不能一直這么耗下去啊。為此我們項目部進行商議,既然現場條件就這樣了,也改變不了什么,那我們就從我們自身考慮問題,我們怎樣才能不被道路問題所束縛,首先我們的打井設備得進場,既然普通鉆機無法通過鋼板道路,那就找一個步履式的鉆機,現場沒電就租發電機組,材料就用挖機鏟車轉運,最終在公司領導的大力支持及張飛經理的指揮下打井設備及材料正常運輸至現場開始施工,后續降水井施工順利如期完成。

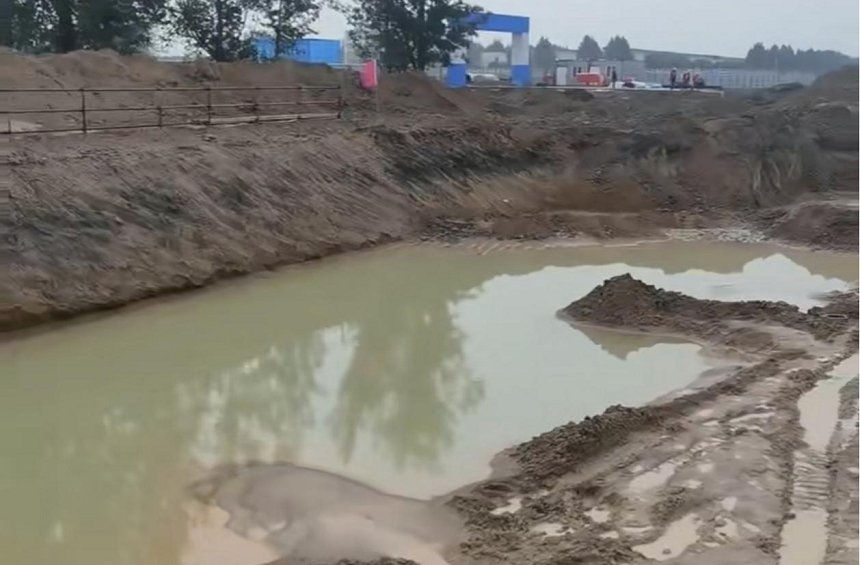

現場充滿積水的場地

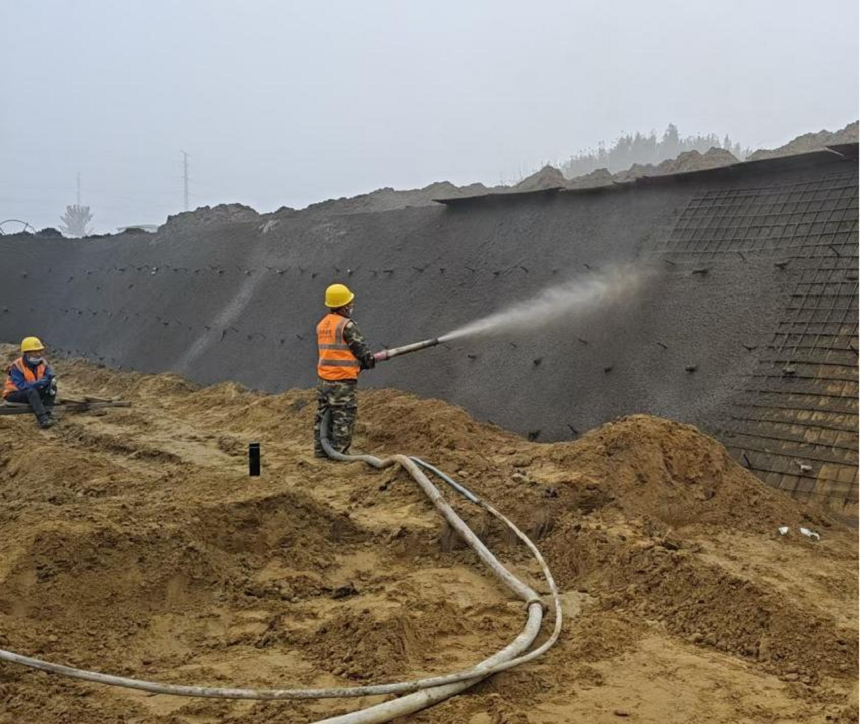

打井設備換為步履式鉆機

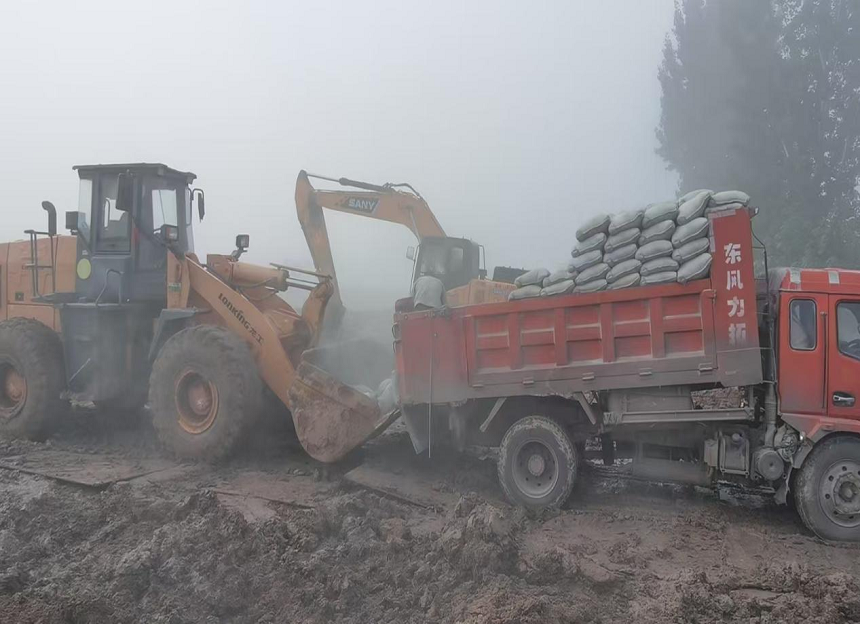

材料因道路濕陷用鏟車轉運 在安置好打井班組事項的同時,支護面層施工作業也隨之開展,首先把基坑內積水安排人抽掉,因坑內長時間浸泡,坑底土層也已經泡為爛泥,根本無法上機械作業,坑底土方需要換填,然而雨一直下,也無法按要求換填,天氣預報后面連續幾天一直為雨天,由于長時間雨水沖刷基坑側壁局部已存在坍塌現象,總包通知雨停后進行換填。考慮到基坑安全,尤其是深基坑,我方立即同總包進行溝通商議,經過溝通總包也認識到問題的嚴重性,基坑安全刻不容緩。立即安排挖機進行換填,為保證施工質量,換填分層分段進行,也許是上天被我們這種不怕困難的精神所感動,開始換填時雨逐漸停了,經過參建各方的協同配合下順利進行了換填作業,使支護后續作業順利進行。支護噴護完成后又開始了連續雨天,此時我更加確定了我們當時的決定是正確的,這也是公司嚴格要求的,任何安全都要防范于未然,零容忍。當然施工過程中的困難還有很多,但在公司高層領導的大力支持及張飛經理的統籌指揮下都已迎刃而解。

基底清淤

分層換填

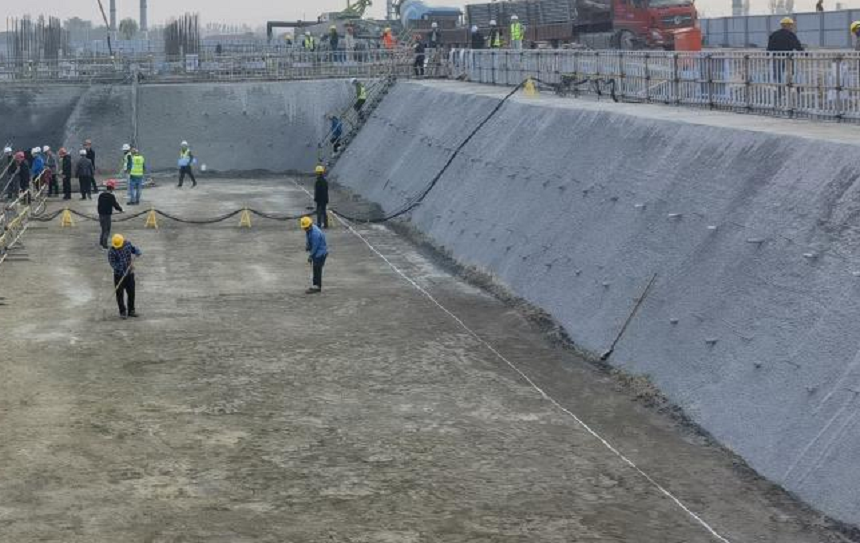

分層換填后連夜加班刷坡

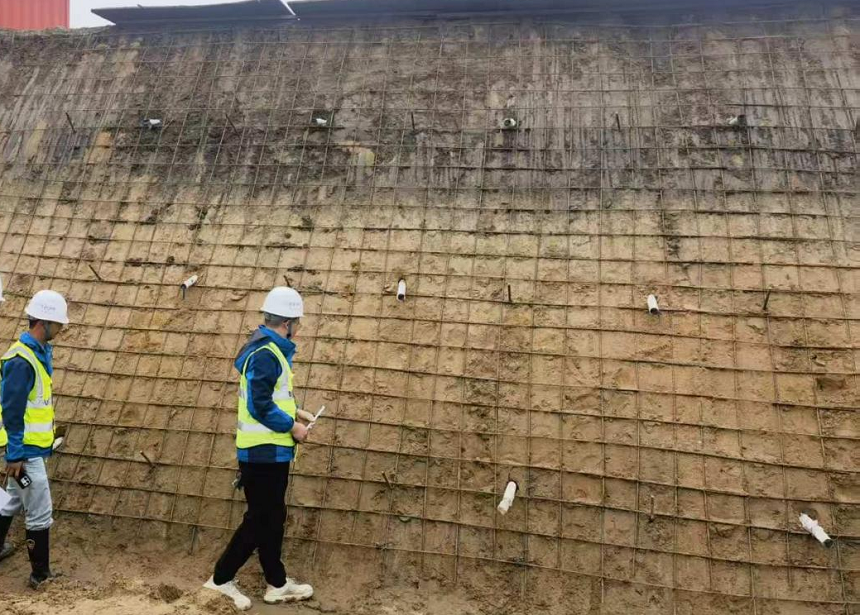

噴護前監理總包驗收
支護面層噴護
支護面層開始噴護
二級泵房及清水池支護完成,質監站基坑驗收通過 滿意答卷 最終在我方的不懈努力及各參建單位密切協作下,二級泵房及清水池兩個深基坑支護降水工程如期完工,質監站驗收通過。為后續主體結構施工創造有利條件,給業主、監理及總包單位遞交了一份滿意的答卷。而我個人通過本項目的參與,也更深刻的理解了公司的企業精神:艱苦奮斗,挑戰自我,努力到無能為力,拼搏到感動自己。以及公司的服務理念:一切源于業主,一切源于責任。 作者:肖保磊 編輯:李權穎、耿雨含 2026年02月26日 上一篇感恩同行聚鑫恒 砥礪奮進啟新程下一篇聚力攻堅 再結碩果 |
